Afgelopen maanden zijn we vanuit de afdeling elektrotechniek drukdoende geweest met het zoeken en aanbieden van diverse projecten.

Inmiddels hebben we al een mooi aantal projecten in opdracht gekregen.

Onderstaand een overzicht van deze projecten welke dit jaar nog gaan spelen voor de uitvoering.

Leap 24 te Hoogeveen

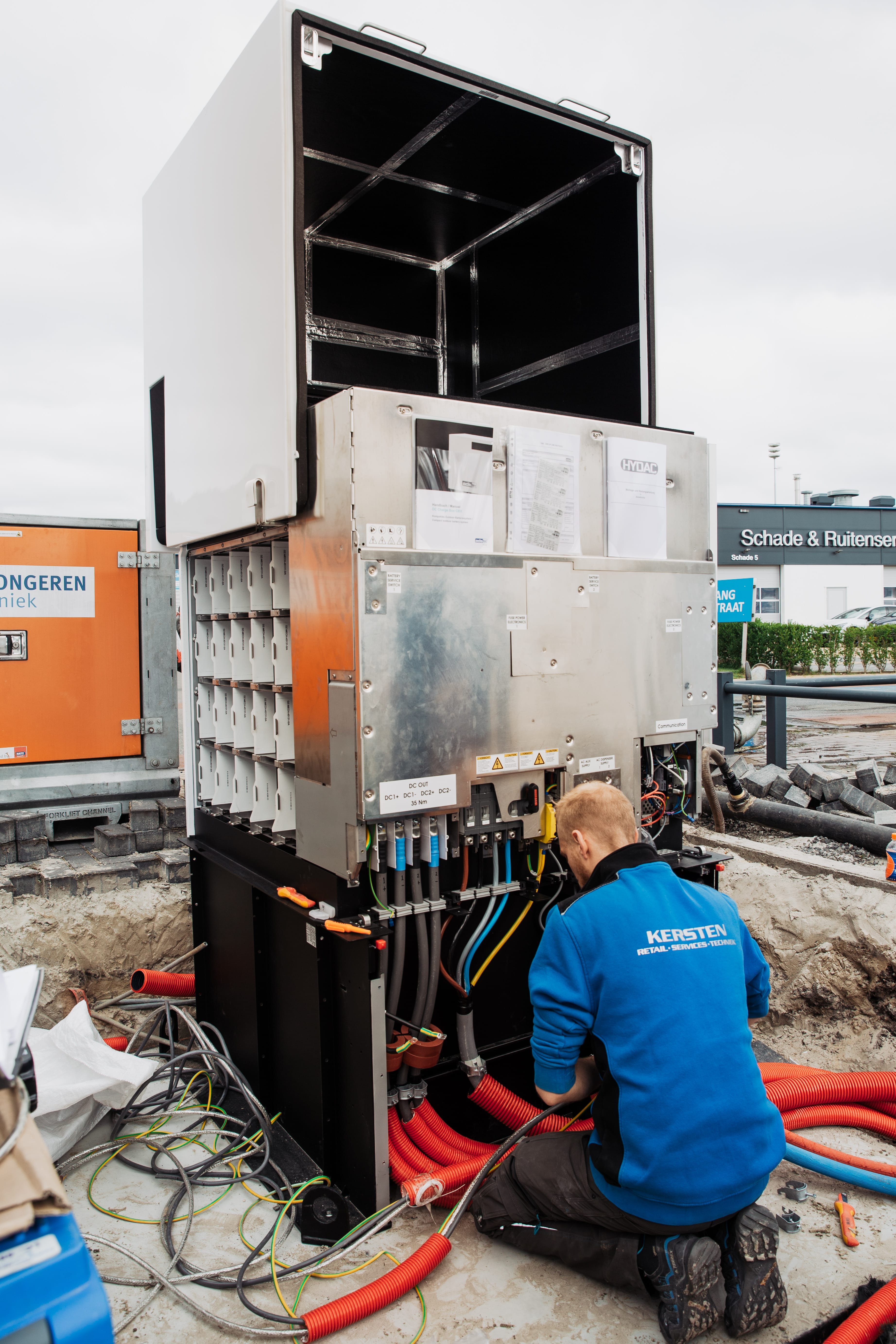

Voor Leap24 gaan we een openbaar snellaadstation realiseren bestaande uit zes stuks snellaadpunten van 180KW, verder realiseren we hier ook een

CCTV installatie, terreinverlichting alsmede de infrastructuur en civiele werkzaamheden als riolering, terreinverharding, zitgelegenheid e.d.

Realisatie: najaar 2022

ProfiNRG Zonnepark Pekela

Bij een zonnepark voor ProfiNRG gaan we de AC bekabeling vanaf het inkoopstation aansluiten, we mogen hier de installatie aansluiten op het 20KV inkoopstation van de netbeheerder.

Vervolgens worden er 2 transformatoren geplaatst van 6300KVA welke wij op de primaire 20KV kant mogen aansluiten.

Op de secundaire kant zijn 64 afgaande velden van 0,8KV / 250A gerealiseerd waarop wij de PV omvormers gaan aansluiten, zowel op de trafo als de omvormer zelf.

Verder worden hier nog enkele stuur en schakelkasten geplaatst en aangesloten door ons.

Realisatie: najaar 2022

Plus Nederland

Zoals jullie wellicht al op de mail gezien hebben is Kersten de vaste partij geworden bij Plus om de supermarkten om te bouwen die voorheen Coöp waren.

Van september tot aan november staan er 8 Plus supermarkten op de planning.

Plus Bennekom: 19 sep – 5 okt

Plus Wijchen: 26 sep – 12 okt

Plus Ulvenhout: 6 okt – 26 okt

Plus Nijverdal “full”: 6 okt – onbekend

Plus Krommenie “restyle”: 12 okt – 19 okt

Plus Hoogeveen: 24 okt – 9 nov

Plus Hoogeveen “restyle”: 26 okt – 2 nov

Plus Nijverdal “restyle”: 23 nov – 29 nov

Werk in Eindhoven en Haarlem

Project in Eindhoven.

In Eindhoven gaan we samen met een laadpalen producent 16 laadpunten t.b.v. vrachtwagens plaatsen.

We verzorgen hier de werkzaamheden vanaf het laagspannningsrack op het aanwezige compact-station 1,75mVA.

Deze wordt uitgebreid met 11 velden van 315A waarop de 11 chargers (180KW) worden aangesloten, vervolgens voorzien wij

de afgaande DC bekabeling en sturingen op de 16 te plaatsen dispensers.

Realisatie: najaar 2022

Contactkappen verplaatsen Haarlem.

In Haarlem gaan we een aantal contactkappen voor de elektrische stadsbussen verplaatsen.

Hier zal de bestaande installatie gewijzigd worden door vier contactkappen van 50KW om te wisselen met vier contactkappen van 300KW

Dit zodat het laadschema van de bussen beter benut kan worden zonder extra transportbewegingen.

Realisatie: najaar 2022
